Mô hình Agile trong Offshore: Làm việc từ xa vẫn ra được sản phẩm

Tóm tắt nhanh (TL;DR)

  • Mô hình agile là làm phần mềm theo chu kỳ ngắn, cuối mỗi chu kỳ phải có phần mềm chạy được, ngược với kiểu bàn giao một lần lúc bàn giao.
  • Agile không gãy vì khoảng cách. Nó gãy khi mạch phản hồi đứt: không có demo, không dùng chung board, không ai chịu trách nhiệm phần mơ hồ.
  • Trùng 2–6 giờ làm việc mỗi ngày là đủ. 4–6 giờ thì thoải mái; 2–3 giờ vẫn chạy tốt nếu kỷ luật trao đổi bất đồng bộ đủ chặt.
  • Agile offshore chỉ chạy được với đội cố định, chuyên trách. Giao đặc tả rồi ngồi chờ thì vẫn là waterfall, chỉ vòng vo hơn.
Mô hình agile offshore, với đội phát triển từ xa hoạt động theo sprint với quy chuẩn chung và bản demo hoàn chỉnh
Mô hình agile offshore, với đội phát triển từ xa hoạt động theo sprint với quy chuẩn chung và bản demo hoàn chỉnh


Chỉ cần hai sprint là nhận ra. Daily standup vẫn diễn ra, 15 người trong một cuộc gọi lúc 4 giờ chiều, lần lượt đọc xem hôm qua mình làm gì. Board đầy ticket. Biểu đồ burndown vẫn tụt đều đặn, đẹp như sách giáo khoa. Vậy mà suốt một tháng, không ai ngoài đội offshore thực sự mở ra dùng được thứ gì đã làm ra.

Đó là "agile hình thức": có đủ nghi thức nhưng thiếu phản hồi. Và đây là kiểu thất bại phổ biến nhất, dự án hỏng trong khi mọi báo cáo đều đẹp. Bài này nói về sự khác biệt đó: mô hình agile thật sự đòi hỏi gì, vì sao khoảng cách phơi bày quy trình yếu, và những quy tắc vận hành cụ thể giúp sprint từ xa cho ra phần mềm dùng được.

Mô hình agile là gì?

Sự thực không bàn cãi: mô hình agile là cách làm phần mềm theo chu kỳ ngắn và lặp lại (thường 1–2 tuần) mà cuối mỗi chu kỳ phải có một bản chạy thật, dùng được ngay, chứ không phải một tập tài liệu. Yêu cầu được mặc định là sẽ thay đổi, nên kế hoạch được xem lại mỗi chu kỳ thay vì khóa cứng từ đầu.

Đối lập với nó là mô hình waterfall: phân tích → thiết kế → code → test tuần tự, khách hàng nhìn thấy kết quả gần cuối. Waterfall không sai — nó rất tốt khi yêu cầu thật sự không đổi. Chỉ là nó dễ vỡ khi yêu cầu đổi.

Mô hình AgileMô hình Waterfall
Độ dài chu kỳ1–2 tuần, lặp lạiMột lượt từ đầu đến cuối
Bạn thấy phần mềm chạyMỗi sprintGần cuối dự án
Yêu cầu thay đổiĐược thiết kế để chịu đựngĐổi = thương lượng lại
Rủi ro lớn nhấtCó nghi thức mà không có phản hồiPhát hiện lệch quá muộn
Hợp nhất khiSản phẩm có lộ trình sống độngPhạm vi cố định, đặc tả đủ

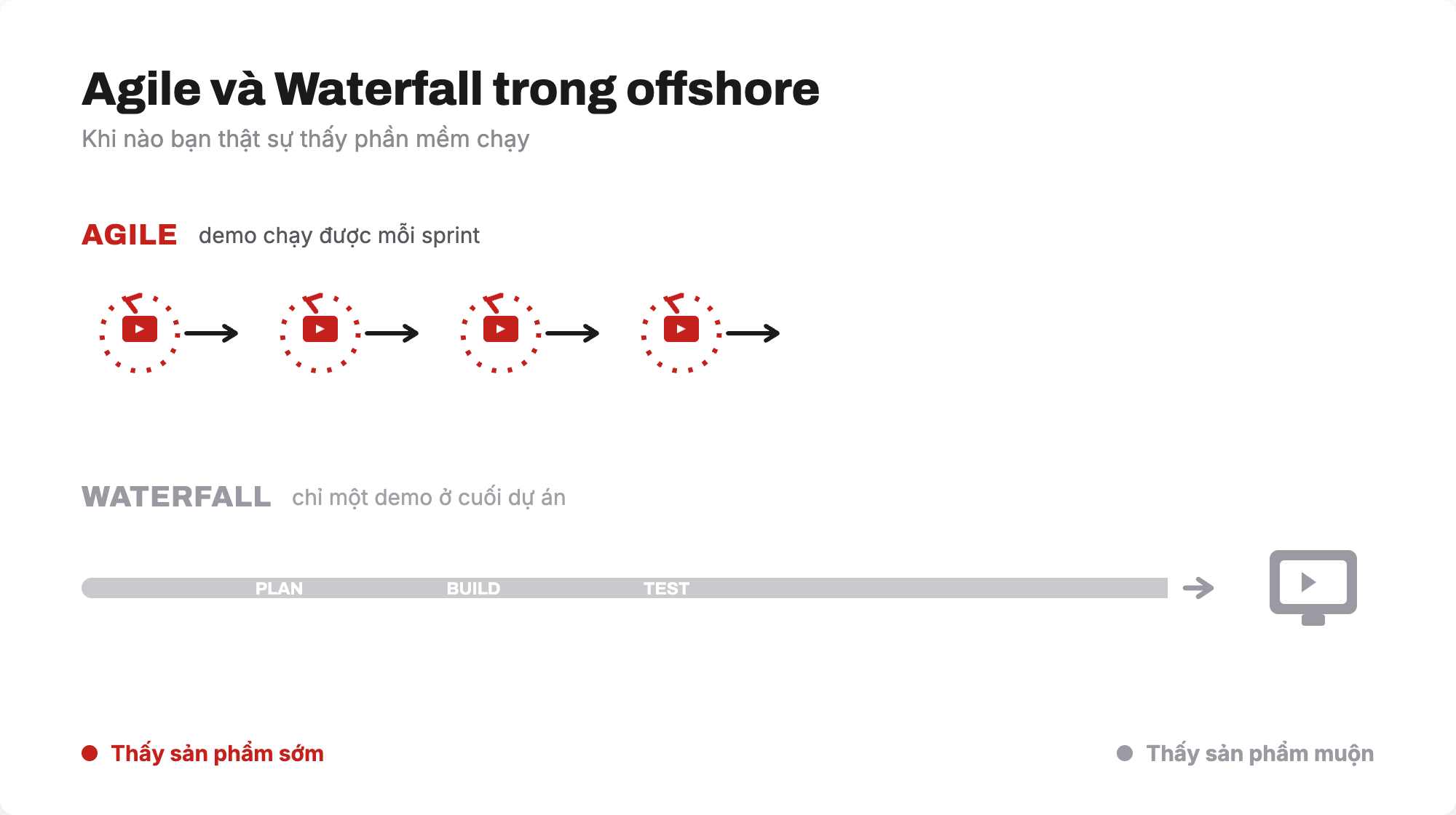

Sơ đồ so sánh mô hình agile và mô hình waterfall trong gia công phần mềm offshore
Sơ đồ so sánh mô hình agile và mô hình waterfall trong gia công phần mềm offshore

Vì sao agile dễ gãy khi làm từ xa, và thủ phạm không phải múi giờ

Nhiều đội mặc định kẻ thù là chênh lệch giờ giấc. Thường thì không. Các dự án offshore đổ vỡ đều có chung ba đặc điểm, và không cái nào liên quan tới địa lý:

  • Không có bản chạy thật
    Tiến độ được báo cáo thay vì được chứng minh. "Xong 80%" là một cảm giác, không phải sự thật, và nó có thể đứng nguyên ở 80% suốt một tháng.
  • Phần mơ hồ không có chủ
    Lập trình viên cách bạn tám múi giờ gặp một yêu cầu không rõ vào 10 giờ sáng giờ họ. Nếu không có ai mà việc chính là gỡ chỗ đó, họ sẽ tự đoán (đoán rất hợp lý, và thường là sai) rồi ba tuần sau bạn mới biết.
  • Đội bị đối xử như nhà cung cấp, không phải đồng đội
    Không được dự planning, chỉ nhận ticket mà không có bối cảnh. Người không hiểu vì sao phải làm sẽ làm đúng câu chữ, không bao giờ đúng ý.

Khoảng cách không sinh ra ba vấn đề đó. Nó chỉ lấy mất những lần "chỉnh nhau" vô tình mà đội ngồi chung phòng vẫn có, câu nói lỡ nghe được, cái vỗ vai, tấm bảng trắng ai đó vô tình liếc thấy khi đi ngang. Làm offshore buộc bạn phải nói rõ ra những gì ở văn phòng vốn được ngầm hiểu.

Chạy agile offshore thế nào để thực sự ra sản phẩm

1. Chốt khung giờ làm việc chung, rồi giữ cho bằng được

Phần lớn đội làm việc từ xa chạy tốt với 4~6 giờ trùng nhau mỗi ngày, đủ cho một standup và làm việc chung thật sự. 2–3 giờ vẫn ổn nếu kỷ luật trao đổi bất đồng bộ tốt; thậm chí 60 phút cũng đã giảm độ trễ thấy rõ. Việt Nam lợi thế ở châu Á – Thái Bình Dương: lệch Tokyo khoảng hai tiếng, gần như trùng ngày làm việc với Singapore và Sydney. Điều quan trọng là khung giờ đó phải là cam kết, chứ không phải tình cờ trùng nhau.

2. Mỗi sprint một bản chạy thật

Không phải slide, không phải báo cáo, một đường link mở ra là dùng được ngay. Riêng quy tắc này chặn được phần lớn kiểu thất bại của offshore: thứ chưa tồn tại thì không thể nói là "sắp xong".

3. Phải có người chịu trách nhiệm gỡ chỗ mơ hồ

Một người, bridge lead (người cầm nhịp giao tiếp), phải nắm rõ yêu cầu, chuyển ngữ (cả ngôn ngữ lẫn văn hóa) và các quyết định đang chờ. Khi lập trình viên tắc vì đặc tả không rõ, đường tới câu trả lời phải tính bằng giờ, không phải bằng ngày.

4. Viết rõ thế nào là "xong", một lần cho dứt điểm

Đã test, đã review, đã merge, đã deploy lên staging, đạt tiêu chí nghiệm thu. Sự mơ hồ quanh chữ "xong" chính là chỗ tiến độ offshore âm thầm rệu rã.

5. Một board duy nhất cho cả hai bên

Chung backlog, chung board, chung ticket. Nếu đội offshore làm việc trên một bản sao riêng, bạn không có một đội — bạn có hai đội đang đàm phán với nhau.

Chẳng có gì cao siêu ở đây. Vẫn là agile như khi cả đội ngồi chung một phòng, chỉ khác là phải làm một cách có chủ đích. Và nó chỉ hoạt động với đội cố định, chuyên trách, đúng thứ mà mô hình Labo cung cấp. Còn giao đặc tả cố định rồi chờ ngày bàn giao thì đó vẫn là waterfall, chỉ khác là đội ngồi xa hơn.

Scrum, Kanban hay Scrumban cho đội offshore?

Câu "chọn mô hình agile nào" thường là hỏi chỗ này. Không có đáp án chung, nhưng độ phù hợp khá dễ đoán:

KhungCách vận hànhHợp khiCần cảnh giác
ScrumSprint cố định, planning, review, retroLàm sản phẩm có lộ trình — mặc định của hầu hết dự án offshoreNghi thức thành gánh nặng nếu giờ làm việc chung quá ít
KanbanDòng chảy liên tục, giới hạn WIP, không sprintBảo trì, hỗ trợ, việc đến bất thườngKhông giới hạn WIP thì chỉ còn là hàng chờ không có nhịp
ScrumbanNhịp sprint + board dòng chảyĐội vừa build vừa trực hỗ trợCần lead kỷ luật, nếu không sẽ thành nửa nọ nửa kia

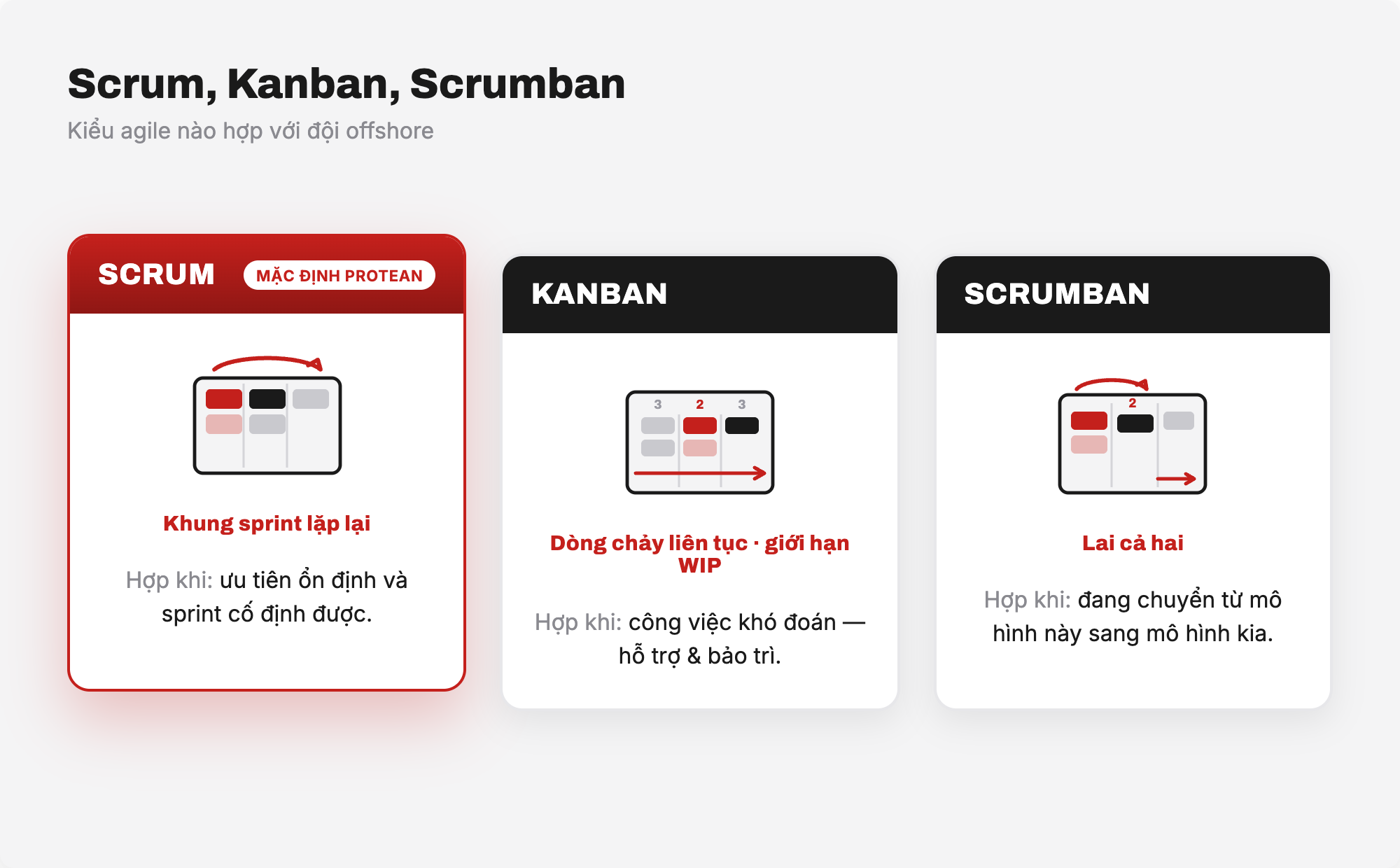

So sánh Scrum, Kanban và Scrumban cho đội agile offshore
So sánh Scrum, Kanban và Scrumban cho đội agile offshore

AI nằm ở đâu trong một sprint

Trợ lý AI thay đổi phần bên trong sprint nhiều hơn là hình dạng của nó. Code lặp lại ra nhanh hơn, nên nút thắt dịch sang khâu review, kiểm thử, và quyết định xem lẽ ra nên xây gì.

  • Dùng đúng, AI nâng mặt bằng chất lượng: bản demo nhanh hơn, coverage test rộng hơn, review nhanh hơn.
  • Dùng sai, nó cho ra nhiều code chưa kiểm thử hơn mỗi sprint, và nợ kỹ thuật cứ thế phình ra mà không ai theo dõi.

Nguyên tắc của Protean Studios: AI được phép thao tác, nhưng con người mới là người phê duyệt.

Nếu một đối tác không nói được ai là người review code do AI sinh ra và hay những đoạn code này được kiểm thử thế nào, thì tốc độ hoàn thiện dự án mà họ đang hứa thực ra chính là thời gian mà bạn bị mất trong tương lai.

Bức tranh thị trường rộng hơn nằm ở bài gia công phần mềm offshore Việt Nam.

Một dự án chạy tốt trông như thế nào?

Thị trường offshore toàn cầu đạt 178,6 tỷ USD năm 2025 và dự báo 198,3 tỷ USD năm 2026, câu hỏi không còn là có nên làm offshore, mà là mô hình của bạn có được thiết kế cho tốc độ và trách nhiệm hay không.

Một dự án chạy tốt trông khá bình thường và rất dễ nhận ra: một bản demo bạn đã mở thử trong tuần này, một backlog bạn nhận ra là của mình, một bản build trên staging, và một đội dám phản biện yêu cầu mơ hồ.

Với Protean Studios, đội offshore của chúng tôi chỉ cần mất 1~2 tuần để bắt nhịp công việc. Và chúng tôi sẵn sàng đặt chi phí lên bàn cược: hệ thống ổn định trong 90 ngày, nếu không, làm miễn phí.

Câu hỏi thường gặp

Mô hình agile là gì?

Là cách làm phần mềm theo chu kỳ ngắn, lặp đi lặp lại (thường 1~2 tuần), và cuối mỗi chu kỳ cần phải có một bản demo hoặc bản hoàn chỉnh, có thể dùng được ngay. Kế hoạch được xem lại mỗi chu kỳ thay vì cố định từ đầu, nên yêu cầu thay đổi là điều được lường trước.

Agile có thực sự chạy được với đội offshore không?

Có, nhưng chỉ khi đội offshore cùng vận hành song song với bạn. Nó thất bại khi bạn giao một đặc tả cố định cho nhà cung cấp rồi họ biến mất tới ngày bàn giao, đó bản chất là waterfall, dù bạn gọi nó thế nào đi chăng nữa.

Cần trùng bao nhiêu giờ làm việc mỗi ngày?

4~6 giờ là thoải mái. 2~3 giờ vẫn chạy tốt nếu kỷ luật trao đổi bất đồng bộ chặt, thậm chí 60 phút cũng giảm độ trễ thấy rõ. Việt Nam lệch Nhật khoảng hai tiếng và gần trùng ngày làm việc với Singapore, Sydney.

Nên chọn Scrum hay Kanban cho đội offshore?

Scrum hợp với làm sản phẩm có lộ trình và là lựa chọn mặc định. Kanban hợp với bảo trì, hỗ trợ, việc đến bất thường. Scrumban hợp đội làm cả hai nhưng cần lead kỷ luật.

Offshore nên dùng agile hay waterfall?

Waterfall ổn khi yêu cầu thật sự không đổi, module tuân thủ, migration đã đặc tả kỹ. Agile an toàn hơn khi yêu cầu sẽ đổi, vì với waterfall mỗi thay đổi là một lần thương lượng lại và lệch pha lộ ra rất muộn.

Làm sao biết đội offshore có đang làm agile thật?

Hãy yêu cầu một bản demo hoàn chỉnh sau mỗi sprint. Nếu bạn mở được link và dùng thử thứ vừa làm trong hai tuần qua, đó là agile. Nếu bạn chỉ nhận slide và phần trăm, đó là báo cáo.

Muốn mỗi sprint đều có bản chạy thật để nghiệm thu?

Đặt lịch tư vấn miễn phí 30 phút.

Chúng tôi sẽ soi cách đội hiện tại của bạn đang chạy sprint và nói thẳng mạch phản hồi đang đứt ở đâu, kể cả khi bạn không làm việc với chúng tôi.

Cam kết với khách SME: hệ thống ổn định trong 90 ngày, nếu không, chúng tôi làm miễn phí.

Đặt lịch tư vấn miễn phí.
